Scaleit turează motoarele și instalează cântarele! Nu oricum, ci prin soluții optime, adaptate pentru specificul și cerințele fiecărui client.
De data asta, clientul nostru, unul dintre marii operatori de produse agricole din țară - Ameropa Grains România - parte a Grupului de companii Ameropa Elveţia, a solicitat instalarea unor cântare feroviare în incintele depozitelor din Sărulești (Județul Călărași) și Fărcaşele (Județul Olt).
Cum e și firesc, oamenii au venit cu pretenții mari și cerințe stricte:
Cântarele trebuie puse în funcțiune în cel mult 10 zile lucrătoare de la începerea lucrărilor (inclusiv demontarea/montarea căii de rulare din zona cântar);
Lucrările trebuie să fie la cheie (pregătire teren, lucrări civile, instalare și montaj cântar feroviar, aducerea în aliniament a căii de rulare din apropiere);
Acoperirea unei plaje foarte variate de tipodimensiuni de vagoane, de la “clasicul” Uagps, la Fals, Tals și până la Tadgs (sau vagon Schenker pentru cereale) al cărui ampatament ajunge la peste 19 m.
La fel de firesc, Scaleit a răspuns prompt, iar acum, depozitele din Sărulești au mândrețe de cântar feroviar!
Soluția Scaleit:

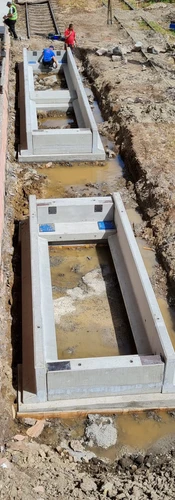

Folosirea de elemente prefabricate de fundație, pentru eliminarea lucrărilor civile complexe și reducerea timpilor de dezafectare a liniei pe durata maturării betonului;
Utilizarea unei construcții modulare a cântarului feroviar: 3 platforme independente care pot fi combinate pentru determinarea greutății oricărui tip de vagon;

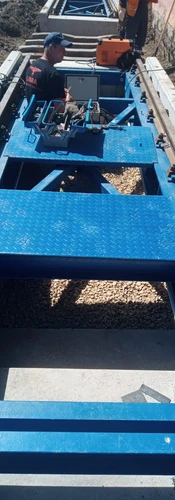

Folosirea unei soluții cu cântar din structură metalică, ceea ce reduce greutatea intrinsecă a podului basculă, permițând astfel manipularea modulelor cu o macara, foarte ușor;
Modulele cântarului au fost livrate cu șină pre-montată pe acestea, asigurându-se din fabrică ecartamentul de 1435 mm;
Pentru partea de lucrări feroviare (dezafectare linie și aducere în aliniament a liniei după instalarea cântarului) am colaborat cu compania ARM Grup Feroviar, unul dintre jucătorii importanți de pe piața de profil.
Cântarul de la Sărulești a fost pus în funcțiune în 9 zile lucrătoare de la începerea lucrărilor.
Deja am demarat lucrările pentru cel de-al doilea cântar, în Fărcaşele (Județul Olt) și suntem în discuții avansate pentru alte 4 puncte de lucru pentru același utilizator final. Pentru că ne place să lucrăm cu cei mai buni, iar ei insistă să lucreze cu noi!
Comments
